把牢安全阀 云南多条高速稳抓在建项目复工复产
导言:春节假期结束,云南交投集团各项目积极筹备,吹响了复工复产、蓄势稳进的奋进号角。
春节假期结束,云南交投集团各项目积极筹备,吹响了复工复产、蓄势稳进的奋进号角。
永平至昌宁高速公路(大理段)
目前,永平至昌宁高速公路(大理段)项目部到岗管理人员401人,施工作业人员897人,复工点6个,部分钢筋加工厂和拌合站已经复工,料仓砂石料储备充足。尚未复工的区域,正积极组织开展节后复工复产安全培训及技术交底和安全排查,确保复工前安全教育、交底、排查100%覆盖。
孟连至勐海高速公路
海惠连公司组织返岗工人和新入职人员开展安全教育、消防安全培训和技术交底,按照复工复产安全“五不准”的要求开展复工复产工作。截至2月23日,孟连至勐海高速公路建设项目已返岗190名管理人员、2315名施工作业人员,项目全线已有15个施工点(包括6座隧道、2处路基边坡、6座桥梁、1处路基涵洞)实现复工复产。
勐腊至关累口岸高速公路
勐关公司严格落实复工复产“五不准”要求,开展复工复产综合大检查,项目各参建单位施工点陆续进入复工状态,全面投入生产。目前,勐腊至关累口岸高速公路项目隧道、桥梁、路基、高边坡、场站等8个点位已正式复工。
临沧至清水河高速公路

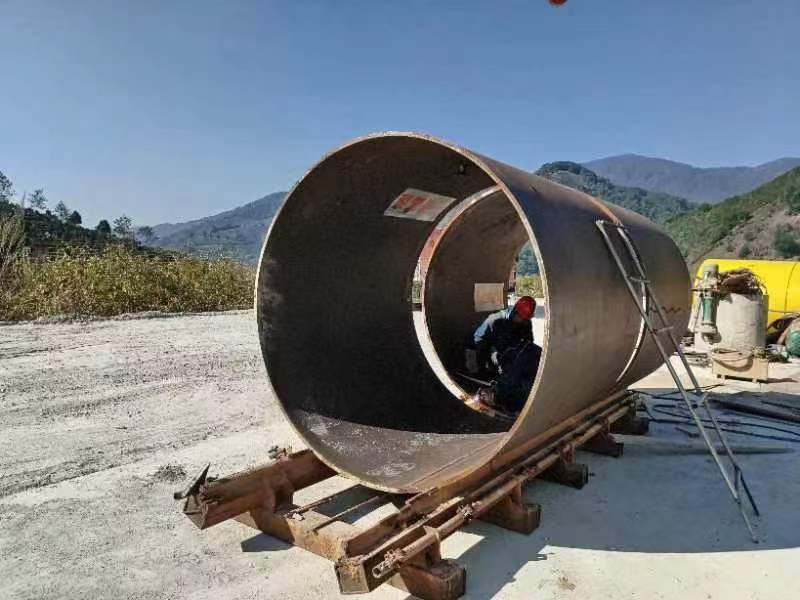

2月16日,临沧至清水河高速公路项目王家寨特长隧道两端施工人员返岗110名,其中,临翔端返岗80名,清水河端左洞顶管施工进场30人,均满足现阶段施工需求。现场按要求开展施工人员安全教育培训及复工复产检查后,隧道两端于2月19日顺利复工。
会泽至巧家高速公路
会泽至巧家高速公路项目重点对现场特种设备、机械设备、临时用电、消防等开展全面复工隐患排查,开展节后三级安全教育培训,同时严格执行复工报备制度,加强质量管理培训、综治维稳(平安建设)和信访工作、内部管理工作。目前,会巧高速项目共审批复工点3个(一总包部三分部腰店子特长隧道进口、二分部韩家湾隧道出口、陈家村隧道进口),项目将于2月27日前实现全面复工复产。截至2月22日,项目管理人员到位391人,专职安全管理人员到位32人,施工劳务施工人员到位669人。
大保高速老营至板桥段改线工程
隆营公司严格按照“复工五不准”的要求安全有序组织复工复产,确保“安全一项,复工一项”;组织全体干部员工召开收心收假工作会、项目建设安全生产工作会以及项目征地拆迁推进会,为2024年项目建设打下坚实基础。截至目前,项目所有管理人员均已返岗,一线施工人员返岗400余人,项目安全生产建设工作正稳步推进中。
宣威至会泽高速公路
截至2月22日,宣威至会泽高速公路项目各参建单位已有566名管理人员、1233名施工人员返岗,各施工单位正全力召集施工人员积极做好全面复工相关工作。目前,项目全线已复工2座隧道、1处路基挖方,新开工1处路堑边坡。
姚安至南华高速公路
姚安至南华高速公路项目48处施工点已复工复产8个,已返岗施工人员702人。其中,重点工程石星1号隧道、大谷堆大桥等已全面启动复工建设。
牟定至元谋高速公路
牟定至元谋高速公路项目79处施工点中,已有4个实现复工复产,已返岗施工人员1526人。其中,妥安隧道进出口、羊旧隧道进口等已全面启动复工建设。
云县至临沧高速公路
2月16日,云县至临沧高速公路二标项目部组织召开复工安全生产部署会议,对大亮山隧道施工重要环节、物料机械准备、劳务人员返岗、现场安全生产条件核查等进行详细部署,并同步开展复工前的安全隐患排查,组织对进场作业人员进行安全教育培训,按下了安全复工复产“快进键”。
文章来源:云南省国资委
标签 :
相关网文
一周新闻资讯点击排行
