清远市圆满完成2017年度高速公路建设任务
2月9日,清远市高速公路建设总指挥部召开2017年度总结大会,回顾总结2017年的工作,部署2018年的工作任务。
会议指出,去年一年来,清远市高速公路建设总指挥部充分发挥统筹协调作用,认真贯彻落实市委市政府和省高速公路建设总指挥部的工作部署,全力推进高速公路项目征地拆迁工作,配合有关部门和单位推进项目用地报批和前期工作,圆满完成了高速公路建设各项工作任务。
(一)续建项目基本完成征地拆迁任务
目前,高接高、汕湛高速清云段、汕昆高速龙怀段已全部完成征地拆迁,汕湛高速惠清段基本完成征地拆迁。
1.汕昆高速公路龙怀段项目清远段:已于2017年12月完成征地拆迁,共签订征地协议15444.86亩(完成101.1%),清表交地15402.36亩(完成100.9%),拆迁房屋581户(完成100%)。
2. 汕湛高速公路清云段项目清远段:已于2017年10月完成征地拆迁,共签订征地协议2847.12亩(完成104.64%),清表交地2786.39亩(完成102.4%),拆迁房屋100房 (完成100%)。

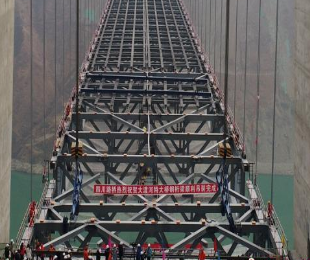

3.广清和清连高速公路连接线工程(清西大桥及接线工程):已于2017年7月完成征地拆迁,共签订征地协议1534.454亩(完成100%),清表交地1534.454亩(完成100%),拆迁房屋127户(完成100%)。
4. 佛清从高速公路北段项目清远段:截至2018年2月4日,已签订征地协议4590.97亩(完成94.18%),清表3285.121亩(完成67.39%),交地3750.324亩(完成76.94%),拆迁房屋27座(完成28.13%)。
5. 汕湛高速惠清段项目清远段:截至2018年2月4日,已签订征地协议9644.4亩(完成99.9%),清表交地9635.4亩(完成99.8%),拆迁房屋177座(完成98.3%)。
(二) 计划开工项目如期开工建设
1.二广高速公路连州联络线工程:我市与项目业主于2017年6月签订征地拆迁工作合同,并启动征地。A1标段于2017年7月进场施工。截至2018年2月4日,已签征地协议816.11亩(其中有用地批文536.11亩,完成100%,无用地批文280亩),已清表交地553亩(有用地批文428亩,完成80%,无用地批文125亩),拆迁房屋21座(完成100%)。
2.广州从化至清远连州高速公路项目清远段:项目于2017年9月6日取得省发改委核准批复。项目初步设计修编已完成,并于2017年12月14日上报省交通厅审批。控制性先行工程高峰隧道于2017年10月开工建设。我市与项目业主分别于2017年11月10日、12月27日签订了征地拆迁工作协议、项目特许经营权协议。
(三)加快推进前期预备项目前期工作
二广高速公路连山至贺州支线(粤境段):项目核准申请报告已于2017年9月1日上报省发改委。受韶(关)贺(州)高速公路规划影响,项目核准至2017年12月底仍未批复。目前正与各级部门沟通,尽快明晰韶贺高速规划方案,视情况推动项目核准等工作。
(四)超额完成年度投资计划
截至2017年12月,六个项目(不含二广高速连州联络线)清远段累计完成投资173.16亿元,占概算总投资(706.64亿元)的24.5%,2017年完成投资85.81亿元,完成年度计划(85.28亿元)的100.6%。其中龙怀项目清远段累计完成投资83.24亿元,占概算总投资的50.8%,2017年完成投资33.36亿元,完成年度计划的102.9%;清云项目清远段累计完成投资11.85亿元,占概算总投资的54.5%,2017年完成投资5.47亿元,完成年度计划的115%;高接高项目累计完成投资21.17亿元,占概算总投资的74.9%,2017年完成投资8.68亿元,完成年度计划的101%;佛清从项目清远段累计完成投资14.34亿元,占概算总投资的20.9%,2017年完成投资5.48亿元,完成年度计划的57.7%;惠清项目清远段累计完成投资39.49亿元,占概算总投资的31.14%,2017年完成投资29.75亿元,完成年度计划的100.8%;广连项目清远段2017年完成投资3.07亿元,完成年度计划的614%。(乔姗 报道)
